市政景观3月工程动态

出处:恒翔建设    日期:2020/3/26

3月市政景观科各项目顺利推进,具体工程情况如下:

  (一)建华片区3月工程建设动态

建华片区各工程项目按计划顺利推进,本月进度如下:

应雷路道路工程:电力管道完成至30%;路基整平;

酌波路道路工程:现浇污水井完成;路基整平;

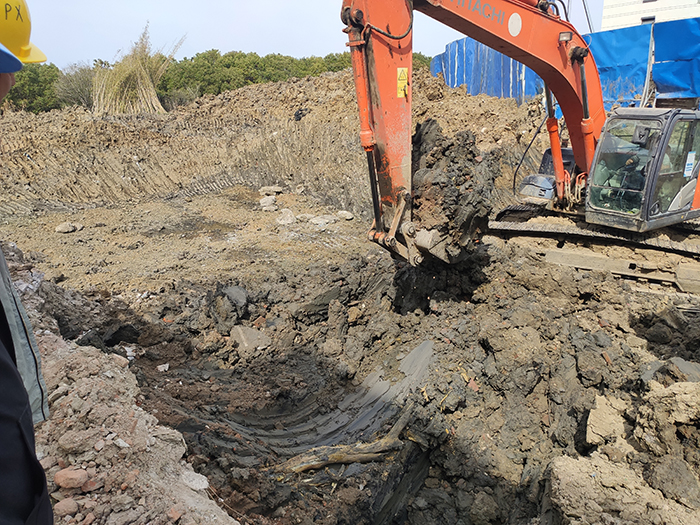

建华路道路工程:K0+180~K0+320西侧半幅路基原土翻耕及第一层灰土施工;K0+430~K0+700剩余垃圾土装车清运完成,清理K0+700处河塘;



  (二)琴湖、文化片区工程3月工程动态

文化片区道路工程3月完成情况如下:

星光路(青少年活动中心-冬青路)道路工程:本月完成河道挡墙约30米,地下通道底板浇筑完成;

富春江西路(标二)道路工程:本月完成琴湖大桥支线桥台基础开挖及桩基桩头破除;


(三)城铁片区工程3月工程动态

城铁片区道路工程3月完成情况如下:

城铁片区常昭路一期工程(新世纪大道-金达路):20年3月形象进度:水泥搅拌桩完成100%、桥梁完成95%、道路完成91%、雨水管道完成100%、污水顶管完成90%、强电管完成100%、弱电完成100%。

常昭路一期工程(泰山路-新世纪大道)段20年3月形象进度:水泥搅拌桩完成100%、道路完成30%、雨水管道暂未施工、污水管道过路管施工完成,污水井待浇筑。


常熟城铁片区琴川大道一期工程(4+240-龙腾路)截至3月累计完成总形象进度94%。现场目前正在进行桥面系的平侧石、栏杆施工阶段。

常熟城铁片区琴川大道一期工程(泰山路-4+240):截至3月累计完成总形象进度60%。现场建设动态:QCK3+360—QCK3+560段6%灰土完成2层、污水管完成铺设。QCK3+206-QCK3+360电力管道完成,南侧河道挡墙基础开挖完成。QCK4+020-QCK4+180 6%灰土完成2层;QCK3+570-QCK3+680北侧地空结构基坑6%灰土回填施工1层;Y1-Y26-Y1-31、Y2-25-Y2-27雨水管铺设完成。Y1-27-Y1-30雨水检查井砌筑完成。W1-13-W1-15污水管安装完成。

常熟城铁片区碧海路(衡山路~新世纪大道)道路工程:累计完成总投资的98 %。其中土方及灰士完成100%,桥梁完成98%,雨水管完成100%,强电完成100%,道路结构层完成98%。

城铁片区水系整治一期汇龙路西侧河道工程:2020年3月月河道土方工程本月完成2%,累计约完成92%,西岸挡墙工程累计完成约98%东岸挡墙工程累计完成约100%;水闸约累计完成90%,总体形象进度约累计完成90%。


汇龙路(琴川大道-黄浦路)道路工程20年3月:本月完成HLK1+240~ HLK1+700人行道道板砖铺砌,正进行路灯管道及基础施工;HLK1+928~ HLK2+003已完成清表及河塘淤泥土开挖;正在进行河塘段淤泥土换填。

黄浦路(新世纪大道~龙腾路)道路工程20年3月:截止目前已完成7%灰土路基完成95%;10%灰土完成70%;雨水管道施工90%;电力管道完成80%;水稳摊铺完成20%,桥梁钻孔灌注桩共计36根,目前已完成33根,累计完成33根(还剩三根暂因拆迁问题还未施工)桥梁盖梁全部完成,预计4月1日上桥面板;污水部分目前施工21#井正在下降,22#井井身浇筑砼;

常熟市城铁片区金达路道路工程20年3月:本月完成JDK1+552~ JDK1+942机动车道粗粒沥青摊铺、非机动车道平侧石施工;桥梁桥面铺装层、桥头两侧搭板施工。


城铁片区泰山路北延:常熟城铁片区泰山路北延工程标一(1+346.6-1+520及1+602.864-1+636)截至2020年3月累计完成总投资的27%。其中水泥搅拌桩完成100%、桥梁挡墙完成100%、雨水管道完成80%、污水管道完成100%、强电完成100%、道路灰土完成60%、2#桥完成8根灌注桩。



云海路道路工程2020年3月:桥梁本月完成进度情况:两侧挡墙基础准备开挖施工。道路本月完成进度情况:K2+460-K2+560机动车道6%灰土1层;K1+245-K1+520机动车道路基开挖施工。雨水管工程:雨水井Y1-32至Y1-25雨水管施工完成。污水管工程:污水井W18-W17污水管施工至中粗砂回填。

沪通铁路常熟站综合交通枢纽南广场工程(停车场、道路):停车场道路工程已完成AK0+019~AK0+163、BK0+020~BK0+150、AK0+440~AK0+576:6%灰土第四层,AK0+019~AK0+163污水管土方开挖;



沪通铁路常熟站综合交通枢纽南广场工程(景观绿化):雨水收集利用系统基础底板浇筑、挡土墙砌筑,非机动车车棚部分基础垫层的浇筑、基础模板的安装。
