4月市政景观科各建设工程项目有序开展,积极推进工程进度,如期完成各项工程建设任务,具体工程情况如下:
1、沙家浜路南侧滨河绿地提升改造工程:分区一部分:花架一(二)柱子、梁,钢筋绑扎支模、脚手架搭建完成,混凝土花架一(二)立柱、梁浇筑完成;分区二部分:休息驿站铺砖基础浇筑完成;休息驿站钢结构搭建完成;分区三部分:景观廊道钢结构部分搭建完成;景观亭铺装基础浇筑完成;景观亭基础开挖、矩形柱浇筑完成,预埋件完成;分区四部分:健身步道至新世纪大道浇筑完成;修复更新侧石150米。

2、花溪东片区宝渠路(渠中路-三环路)道路工程:本月完成桥梁灌注桩(2#墩、3#台),方桩支护施工,河道开挖,完成高支模底板浇筑。

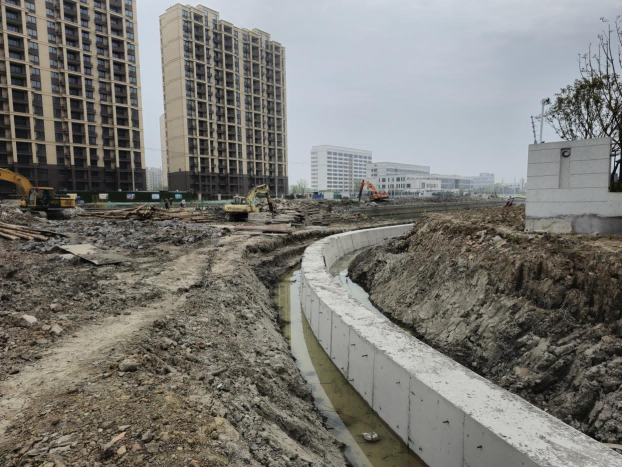

3、花溪东片区渠中路南侧河道(环渠河)(香山路东侧-金山路)工程:河道南侧驳岸基础施工,墙身浇筑完成,生态砌块入场安装。
4、花溪片区新世纪大道西侧河道(花溪河)(白茆塘-瞿公路)工程:可施工部分已完成;待天然气管线搬迁,预计8月迁移完成。

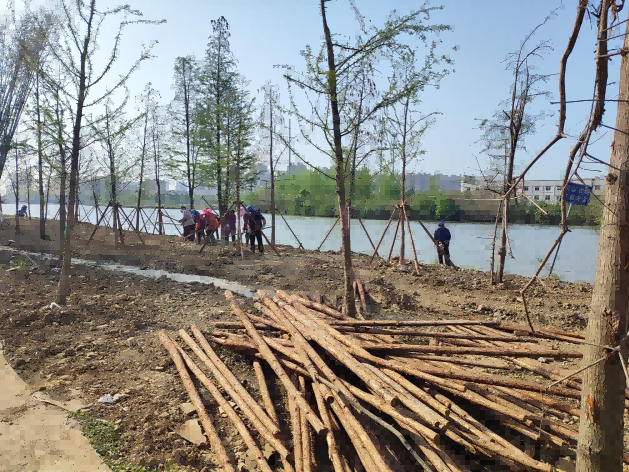

5、花溪东片区水系整治一期(藕香河)工程;东侧挡墙基础开挖、打木桩,基础浇筑完成,生态砌块安装完。
6、花溪东片区渠中路(香山南路-金山路)道路工程:污水拉管施工,雨水管开挖;桥梁工程:1#、2#桥桥墩、盖梁完成,支座整平层浇筑完成;道路部分灰土施工。
7、华山路(勤丰路~黄河路)道路提升改造工程:本月道路东半幅底层沥青摊铺,人行道施工完毕

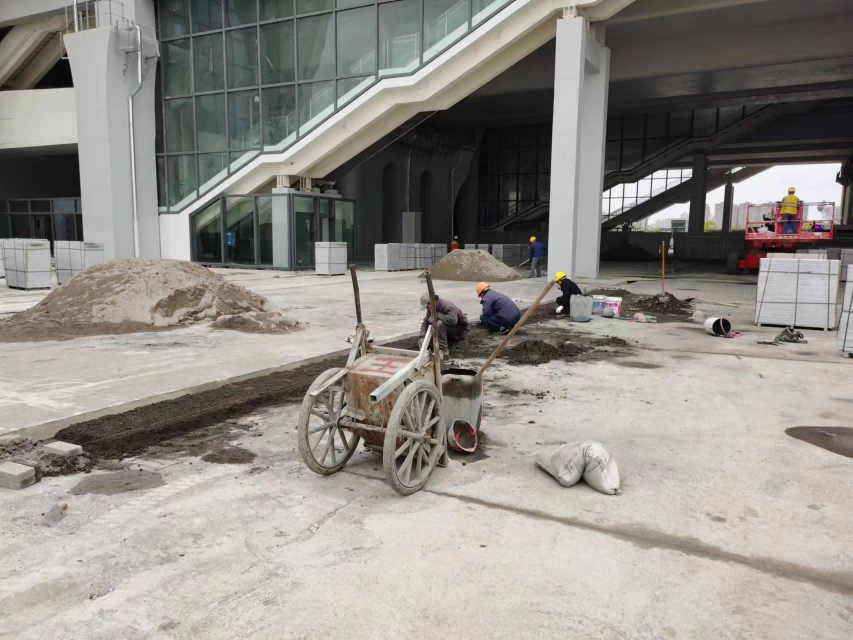

8、常熟站北广场:综合管线施工完成,送客通道沥青月底摊铺完成;广场混凝土基层浇筑完成,面层石板铺贴。
9、县南街周边山塘泾岸等6条市政道路改造工程:金童子巷完成至地下室区域道路钢筋砼浇筑,太平巷完成至地下室区域陶粒混凝土浇筑,周神庙弄完成至地下室区域道路15cm级配碎石,山塘泾岸完成路面清表及开挖路基。
