市政景观科10月工程建设动态

出处:恒翔建设    日期:2022/10/27

       10月市政景观科各建设工程项目有序开展,积极推进工程进度,如期完成各项工程建设任务,具体工程情况如下:

       城铁片区森林公园:已于国庆节正式开园,目前正进行园内植物养护,工程竣工资料收集整理。

       泰山路北延三期(海丰家园西侧道路):工程竣工验收完成,已完成质监备案。

       花溪片区:宝渠路(渠中路-三环路)道路工程:南三环交叉口施工完成;待桥梁位置自来水主管搬迁后完成桥梁施工;天然气管线包封。

       花港路(香山南路-金山路)道路工程:K0+058-K0+120段雨水检查井、雨水支管、雨水边井施工;K0+058-K0+120段10%石灰土、慢车道6%、10%灰土、雨水检查井施工。

       渠中路南侧河道(环渠河)(香山路东侧-金山路)工程:驳岸砌块安装;可施工部分已完成;待通信基站管线搬迁。

       花溪片区新世纪大道西侧河道(花溪河)(白茆塘-瞿公路)工程:可施工部分已完成;待天然气管线搬迁;

       花溪东片区水系整治一期(藕香河)工程:河道挡墙基础开挖;土方清运;挡墙基础木桩施工;

       524国道常熟莫城至辛庄段改扩建景观绿化工程:绿化工程:种植红叶石楠2330㎡、洒金桃叶珊瑚3000㎡、八角金盘1861㎡、金森女贞692㎡,海桐2076㎡、连翘1599㎡,爬山虎84㎡。

       新世纪大道北延(常昭路-向阳路)景观绿化工程:绿化部分:种植香樟100株、枫香14株、女贞69株、落羽杉30株、葱兰3500㎡、海桐484.5㎡、绣线菊2500㎡、红叶石楠70㎡、金边黄杨2600㎡。土石方工程部分:中分带及侧分带回填绿化种植土700m³等施工。

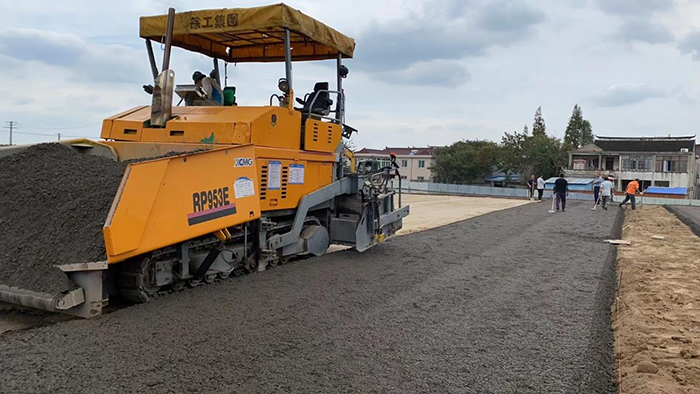

       常昭路(南沿江铁路下穿段)工程:本月道路完成水稳摊铺。

       兴隆路(南沿江铁路下穿段龙腾)工程:土石方工程:路基6%灰土完成5500m3,全部完成;10%灰土完成1200m3,全部完成;管道工程:雨水主管道DN600钢筋砼管全部完成。箱涵工程:完成河床铺砌,河道挡墙。

       兴隆路(南沿江铁路下穿段城铁)工程:路基部分:全部完成。雨水管道部分:雨水管道全部完成。电力管部分:已完成施工。弱电部分:全部完成。路面部分:水稳层施工完成,沥青施工完成,人行道铺装完成。

       衡山路(南沿江铁路下穿段)工程:机动车道、非机动车道沥青砼铺设完成。

       天山路(南沿江铁路下穿段)工程:工程竣工。

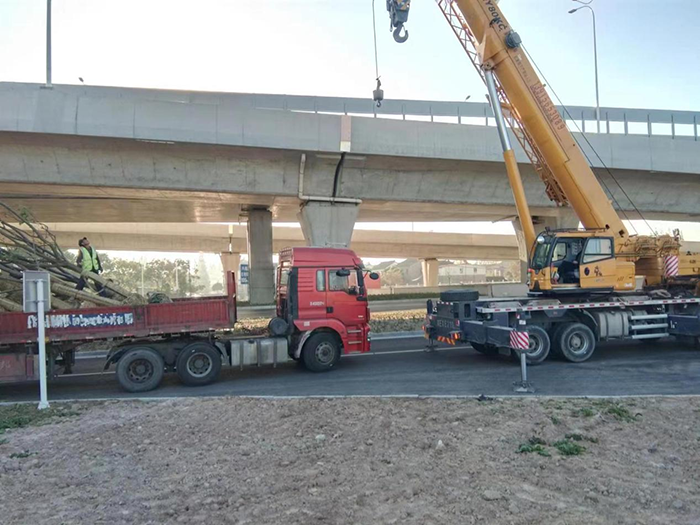

       龙腾路(南沿江铁路下穿段)工程:土石方工程:桥梁土石方工程已经全部完成、道路路基处理施工。桥梁工程:桥梁搭板,栏杆100米。

       隆庆路(南沿江铁路下穿段)工程:桥梁工程:3#台台身、桥台盖梁结束。0#台台身结束,1、2墩盖梁结束。道路部分:加固水泥搅拌桩静载检测。

       昭泾路(南沿江铁路下穿段)工程:道路 水泥稳定碎石施工。

       江河天绒安置小区西侧道路工程:6%灰土施工完成;管道工程:施工完成。

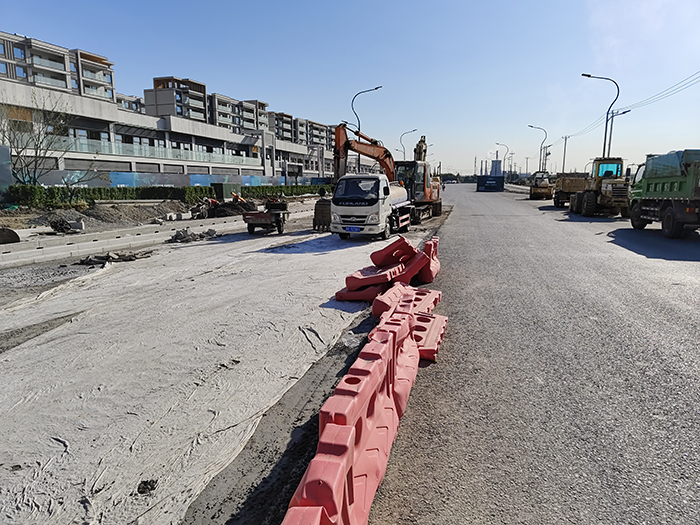

       华山路(勤丰路~黄河路)道路提升改造工程:本月道路北段东半幅围挡封闭,老路路面破碎。

       华山路与北三环平交道口改造工程:本月道路范围内绿化迁移,路基开挖,土方外运。
