8月市政景观科各建设工程项目,在确保防疫措施的前提下顺利推进,具体工程情况如下:

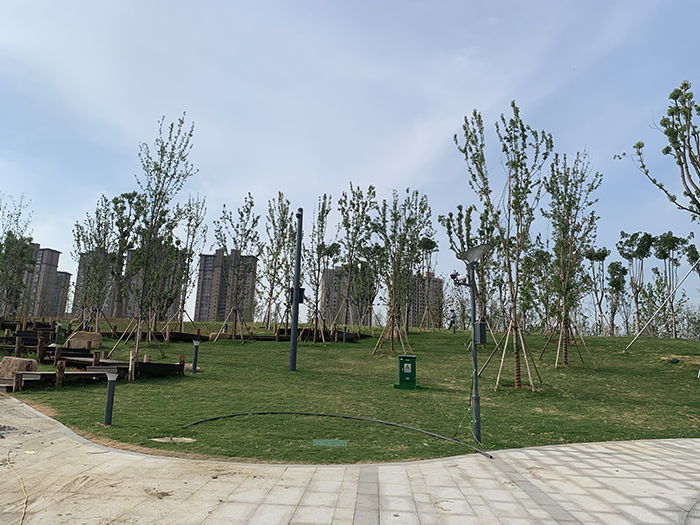

城铁片区森林公园:非机动车车膜结构膜布完成;绿道、机动车停车场、1#广场沥青面层完成;公园椅、垃圾桶完成。绿化部分:草坪铺设90%。
泰山路北延三期(海丰家园西侧道路):工程竣工待验收。
花溪片区:宝渠路(渠中路-三环路)道路工程:局部段落人行道施工收尾;桥梁抽水、0#台准备施工。南三环交叉口准备施工。

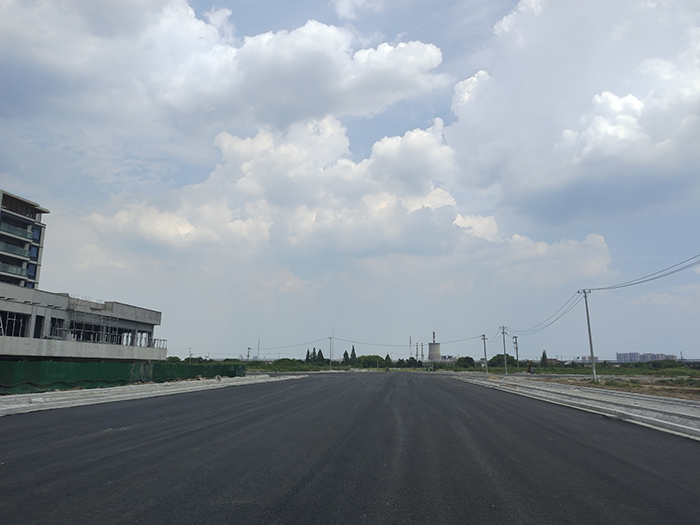

花港路(香山南路-金山路)道路工程:K0+058-K0+309段左侧非机动车道平、侧石完成90%;K0+395.4-K0+598.9右侧非机动车道平石完成;龙湖南入口平、侧石完成;机动车道沥青下面层摊铺完成。
渠中路南侧河道(环渠河)(香山路东侧-金山路)工程:完成K0+420-K0+450B南侧砌块。
花溪片区新世纪大道西侧河道(花溪河)(白茆塘-瞿公路)工程:南侧西驳岸河口段底板浇筑;超深段生态砖铺设;

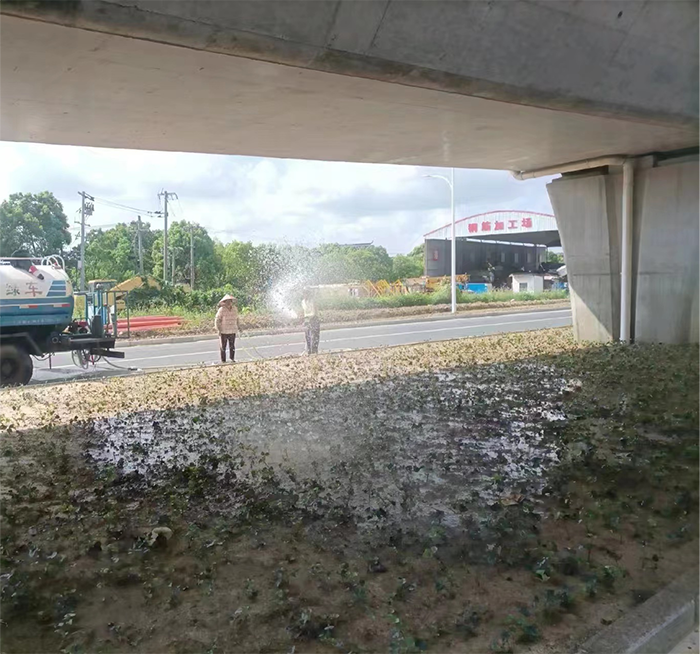

524国道常熟莫城至辛庄段改扩建景观绿化工程:土方工程:本月完成三泾坝至锡太公路两侧土方回填,施工已经完成,资料整理中,绿化工程:种植细叶麦冬4600㎡、香樟204株。
新世纪大道北延(常昭路-向阳路)景观绿化工程:绿化部分:种植三叶地锦1500株、整理绿化用地20000㎡、营养土回填120m³。土石方工程部分:中分带及侧分带回填绿化种植土10000m³等施工。
常昭路(南沿江铁路下穿段)工程:本月道路完成6%灰土施工,北侧电力管线施工完毕。

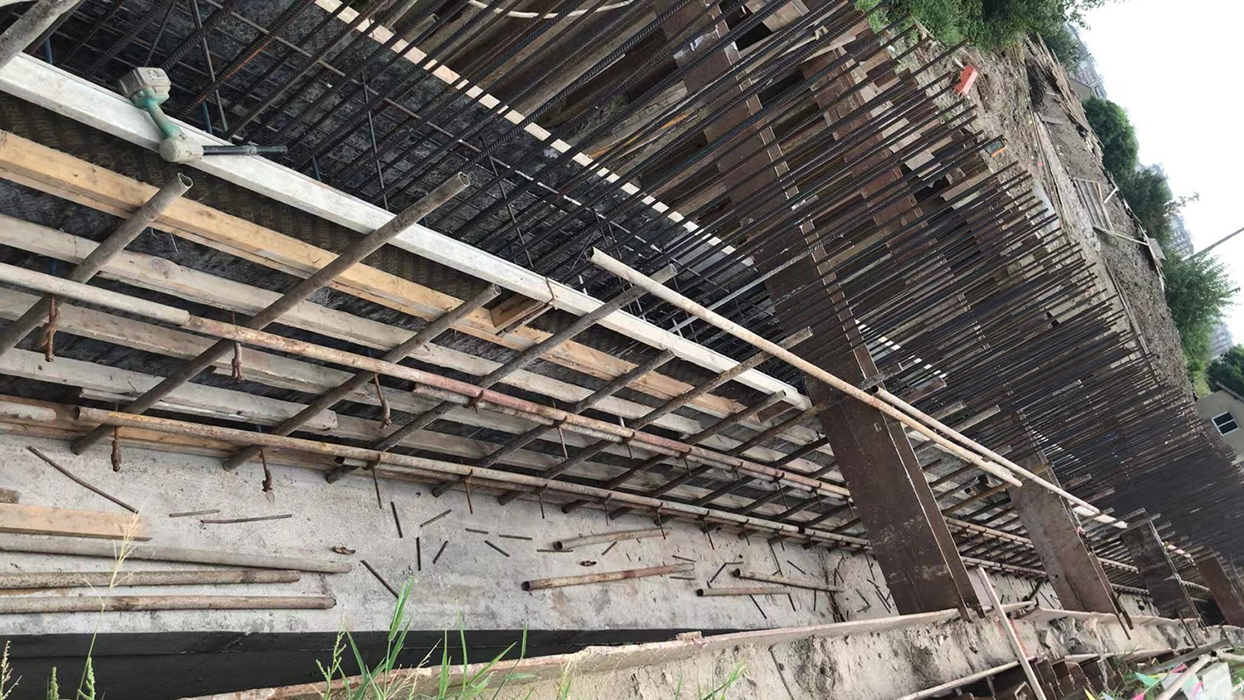

兴隆路(南沿江铁路下穿段龙腾)工程:灰土焖制、翻拌6000m3,箱涵挡墙、路基挡墙开挖;完成箱涵两侧台背6%灰土回填5300m3;完成箱涵挡墙E1、E2、E3型;完成36米路基挡墙的基础砼浇筑及钢筋绑扎工作。
衡山路(南沿江铁路下穿段)工程:机动车道及非机动车道10%灰土完成,雨水支管铺设完成,雨水边井完成。
天山路(南沿江铁路下穿段)工程:机动车道及非机动车道10%灰土完成,雨水支管铺设完成,雨水边井完成。
龙腾路(南沿江铁路下穿段)工程:桥梁土石方工程已经全部完成、道路路基处理施工;桥梁铰缝施工完成、桥面钢筋绑扎完成施工完成。
隆庆路(南沿江铁路下穿段)工程:0#台拉森钢板桩支护完成,土方开挖完成,3#桥台基础完成,3#台台身完成50%。搅拌桩部分:水泥原材料送检;路基清表完成、路基加固水泥搅拌桩完成,挡墙地基加固水泥搅拌桩完成。
昭泾路(南沿江铁路下穿段)工程:CPVC强电管铺设102米、电缆井3座;PVC波纹管铺设37米,弱电井4座。

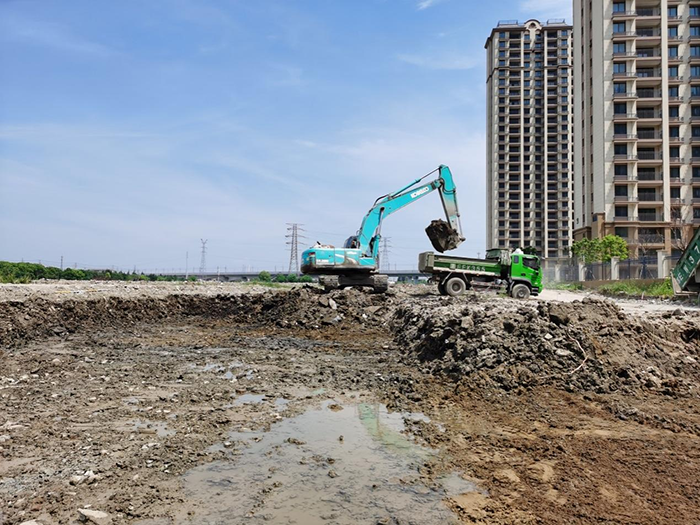

江河天绒安置小区西侧道路工程:道路清表、路槽开挖、废土外运。
