5月市政景观科各建设工程项目,在确保防疫措施的前提下顺利推进,具体工程情况如下:

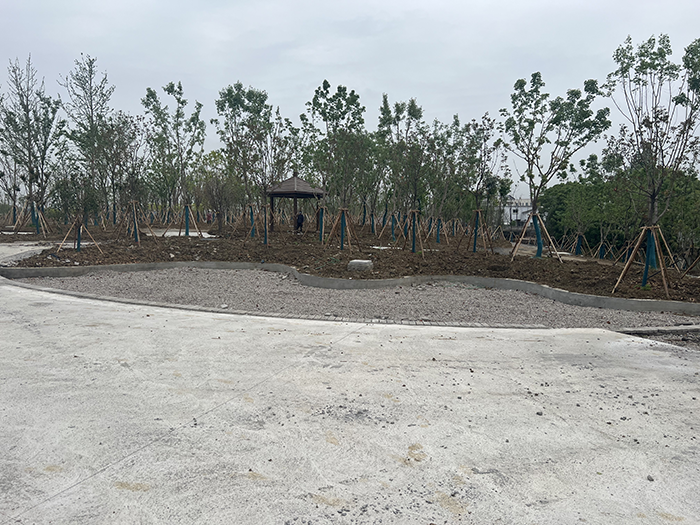

城铁片区森林公园:本月景观部分3m绿道砼垫层完成1620m2,1.5m/2m园路完成580m2;1#广场砼垫层完成,廊架基础及钢结构完成;3#停车位砼垫层及平侧石完成;非机动车停车位场地砼垫层,膜结构基础及钢结构完成;树阵广场景观亭钢结构完成。绿化部分:乔木完成95%。森林公园二期(求知大道)道路工程:路基灰土施工至6%灰土顶。
兴隆路(南沿江铁路下穿段城铁)工程:6%灰土已完成。
兴隆路(南沿江铁路下穿段龙腾)工程:水泥搅拌桩施工、实施灰土外进土方的备土工作,备土6000m3,完成整个工程工程量的25%。
衡山路(南沿江铁路下穿段)工程:水泥搅拌桩施工完成,强弱电管线施工完成,完成工程量的45%。
天山路(南沿江铁路下穿段)工程:强弱电管线施工完成,完成整个工程工程量的50%。

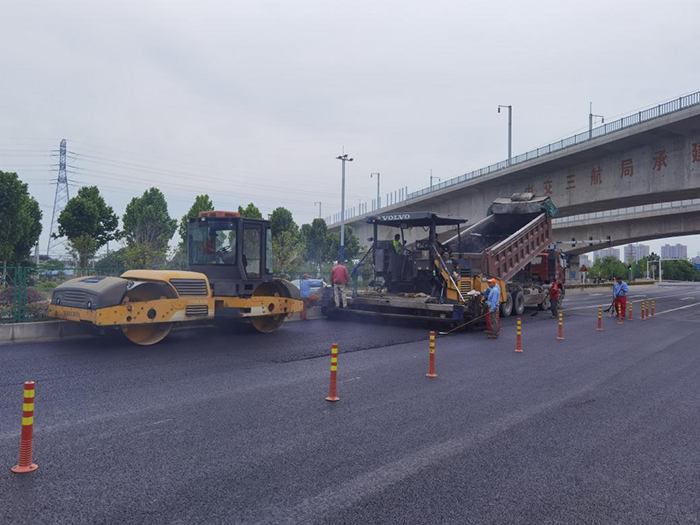

海虞北路(南沿江铁路下穿段)工程:本月完成西侧机非隔离带,以及人行道施工,全线完成沥青摊铺。
常昭路(南沿江铁路下穿段)工程:本月水泥搅拌桩施工,完成整个工程工程量的29%;

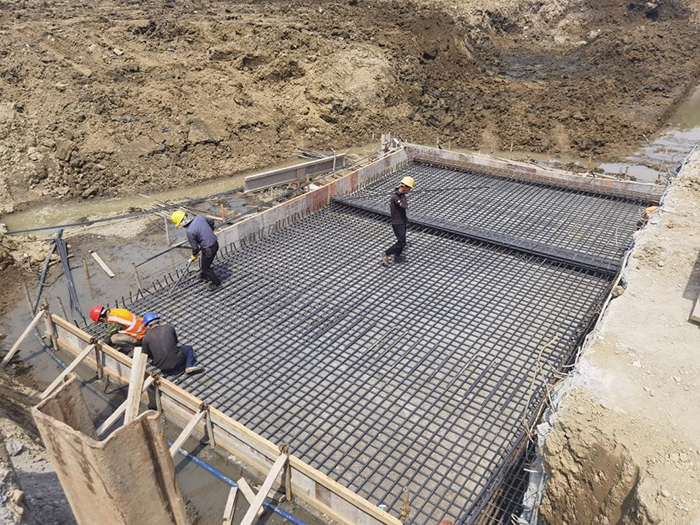

法院西侧地块水系调整工程:本月完成箱涵施工,挡墙底板及墙身浇筑完成;
花溪东片区宝渠路(渠中路-三环路)道路工程路基灰土施工有序开展,部分段落水稳施工完成。

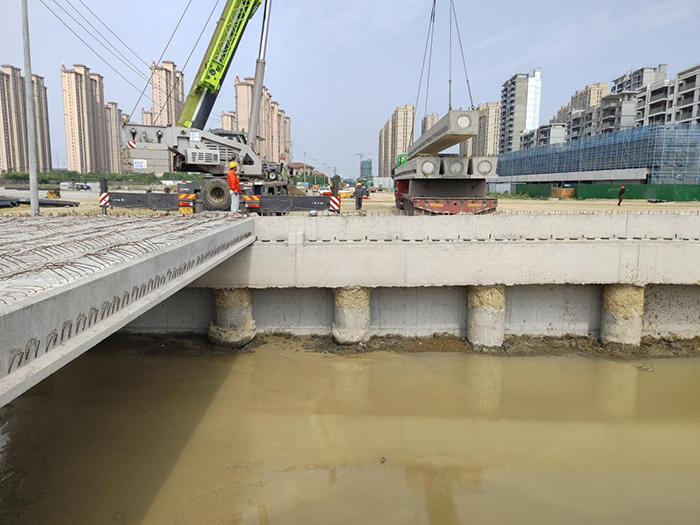

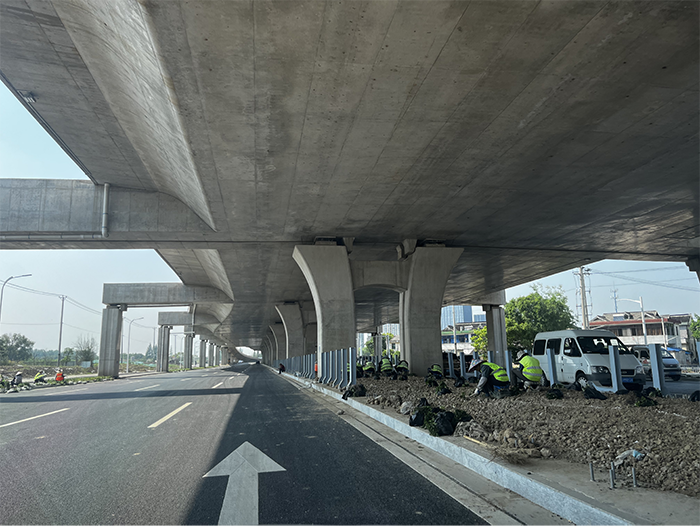

花溪东片区花港路(香山南路-金山路)道路工程:已完成桥下挡墙墙后回填6%石灰土第8-10层,拉森钢板桩全部拆除;W11污水原检查井污水管封堵,并翻水;综合管线施工。
花溪东片区渠中路南侧河道(环渠河)(香山路东侧-金山路)工程:完成局部段落土方开挖及部分墙身浇筑,完成整个工程形象进度的60%。
南部新城北区块绿化慢行系统一期工程:景观工程:停车场部位基本完成。植草砖部分土方尚未回填,钢结构廊架完成90%,钢结构除锈油漆完成50%。花坛贴面压顶完成100%,面层透水沥青尚未开始施工;绿化工程完成75%,乔灌木基本种植完成,色块地被完成50%。完成整个工程的70%。
524国道常熟莫城至辛庄段改扩建景观绿化工程:本月实施部分区域土方回填,完成整个工程量的18%。
