市政景观科4月工程建设动态

出处:恒翔建设    日期:2022/4/28

       4月市政景观科各建设工程项目,在确保防疫措施的前提下顺利推进,具体工程情况如下:

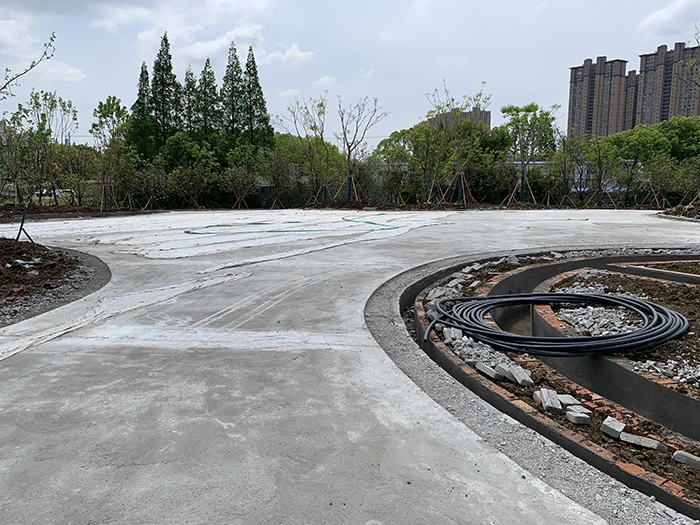

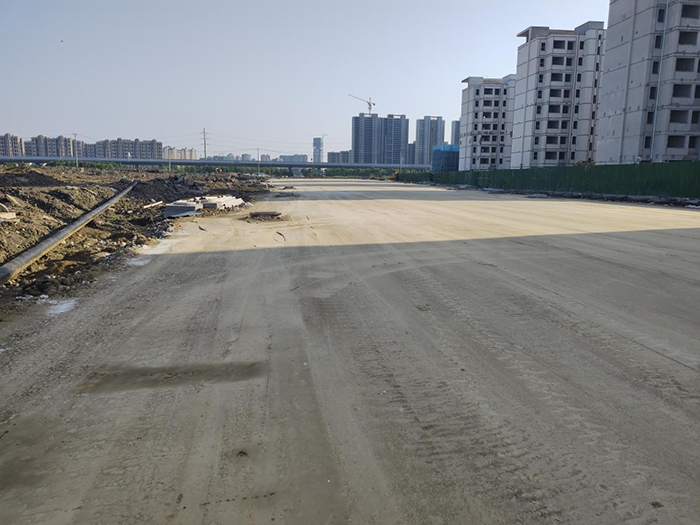

       城铁片区森林公园:本月景观部分3m绿道砼垫层完成4560㎡,1.5m及2m园路完成砼垫层浇筑1220㎡,童趣森林场地砼垫层完成,2#停车位碎石完成,1#广场景墙砖砼基础完成,新世纪大道人行道砼垫层完成,景观亭地坪基础完成,大型乔木种植完成90%;森林公园避难场所管道及铺装面层均已完成。森林公园二期(求知大道)道路工程:本月完成施工许可证办理,工程进场施工。


       兴隆路(南沿江铁路下穿段城铁)工程:6%灰土已完成。

       雨水管道部分:DN400管道已完成,雨水井已完成,待接入原状井,电力管铺设已完成,电力井浇筑已完成,待接入原状井,完成整个工程工程量的50%。

       兴隆路(南沿江铁路下穿段龙腾)工程:灰土焖灰,水泥搅拌桩施工,完成整个工程工程量的10%。

       衡山路(南沿江铁路下穿段)工程:水泥搅拌桩施工,完成工程量的20%。

       天山路(南沿江铁路下穿段)工程:水泥搅拌桩施工完成,完成整个工程工程量的37%。

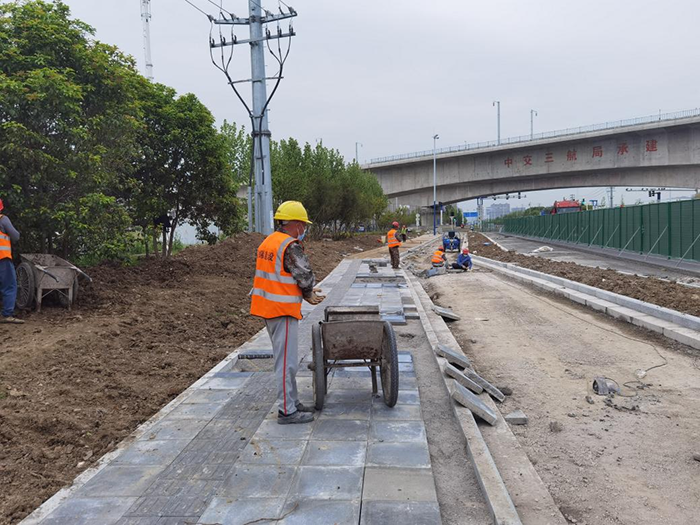

       海虞北路(南沿江铁路下穿段)工程:本月完成东侧机非隔离带,以及人行道施工;


       常昭路(南沿江铁路下穿段)工程:本月箱涵施工完成;

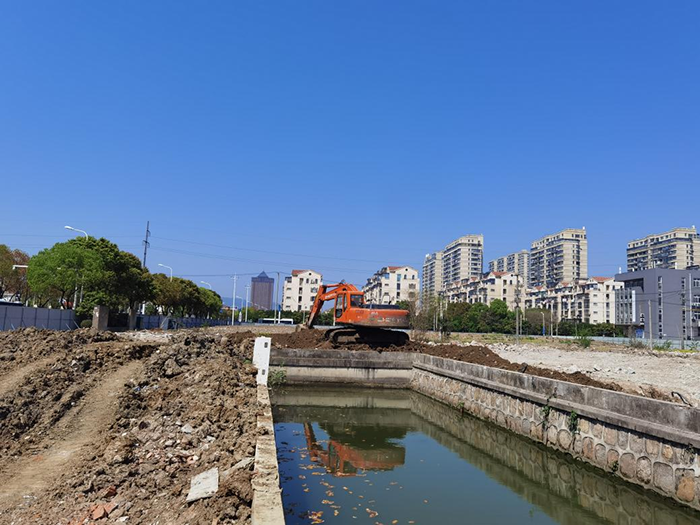

       法院西侧地块水系调整工程:本月围堰施工,河道排水,场地平整;


       花溪东片区宝渠路(渠中路-三环路)道路工程:KO+60-K0+140段第四层灰土施工;KO+160-K0+335段第五层灰土施工;JZ10-JZ11段强电施工;KO+404-K0+680段10%灰土施工。


       花溪东片区花港路(香山南路-金山路)道路工程:开挖K0+080-K0+160段左幅路基,并回填6%石灰处理土第一层;W9、W10污水工作井开挖;桥下挡墙、河道开挖土方、余方外运、灰土灰土钢筋绑扎、挡墙基础;完成J3-J7电缆井钢筋绑扎、基础、支模、浇筑;W11污水原检查井人工开挖土方、人工拆除。

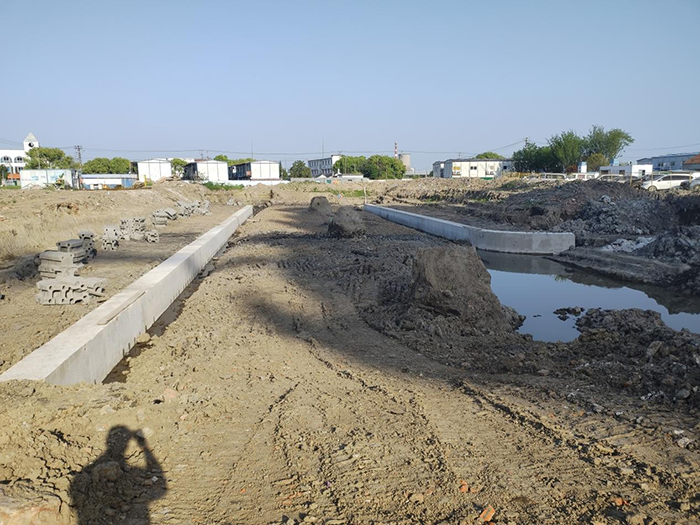

       花溪东片区渠中路南侧河道(环渠河)(香山路东侧-金山路)工程:完成K0+25-K0+175清表;完成K0+230-K0+280北侧底板;完成K0+230-K0+280北侧墙身。


       南部新城北区块绿化慢行系统一期工程:景观部分完成了钢结构廊架,钢结构除锈油漆尚未开始,生态挡土墙完工;土方造型基本完成,乔灌木基本种植完成,整个工程完成至形象进度的60%。

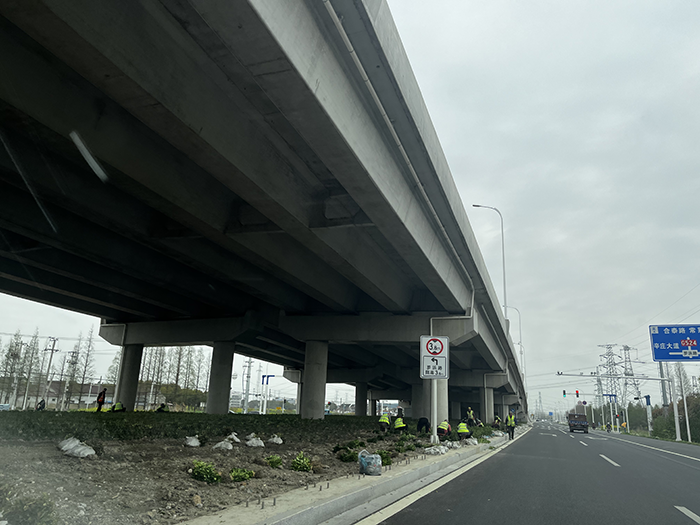

       524国道常熟莫城至辛庄段改扩建景观绿化工程:本月实施高架下小苗种植工作,完成整个工程量的14%。
